“公园景观桥这边钻机务必得保证了!”已经连续在现场盯了20多个小时,地铁四部张福民一进值班室便一头扎到床上,已经进入梦乡的他梦里仿佛还都是没有完成的工作……

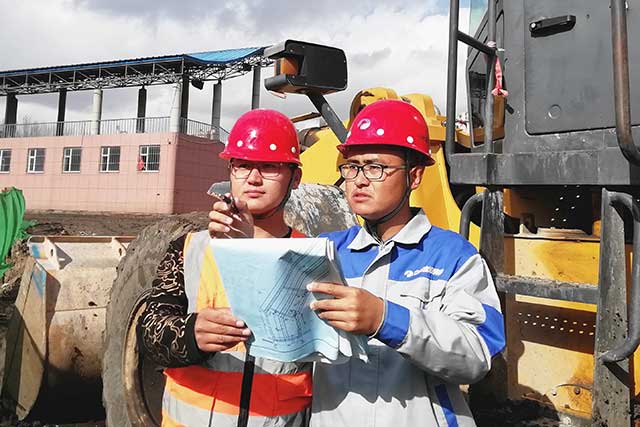

“张工,钻机打到3米开始涌砂, 你快到现场看看吧!”一阵急促的电话声过后,他顺手从墙上抓了一件衣服,一边穿鞋一边往外跑。
“张工,这么厚的流砂层,上4米护筒根本固定不了!”带班老鞠有点儿着急,“地质勘探报告显示砂层是2米,咱们实际挖到3米都没挖透砂层,而且砂层含水量太大,探坑边挖边踏,根本挖不到底!”
“按照施工计划,想要确保如期完成39根桩基,每天至少要保证4根桩基,今天的任务才完成一半,得尽快想办法解决流砂塌方的问题!”
张福民扫了一眼东岸成堆儿的黄土,这不是现成的嘛。“老鞠,改用2米短护筒试试。桩基施工定位完成后,先把上边的人工填土层和有机质粉质黏土层挖掉,挖到砂层后,下2米短护筒,再用黄土回填压实,加入相应量的水混合成浆液,形成泥浆护壁,应该能解决钻孔流砂塌方问题。”
张福民微露喜色,越说越兴奋:“翻斗车去东岸装黄土,挖掘机按桩位挖土,回填时一定要压实!赶快行动吧!”
半小时后,水与黄土没形成稠浆反而成了泥浆,第一次尝试遭遇滑铁卢!
太阳已经渐渐地落到了山脚下,今天剩余的施工任务还没有着落,张福民有点儿着急了!难道是黄土粘度不够吗?粘度不够可以加火碱试试啊!
“松杉,快马加鞭帮我调点儿火碱过来,十万火急啊!”张福民迅速联络材料员,如果火碱能踩着风火轮来那是最好不过了。
一个半小时后,火碱到位!钩机将钻孔里的废弃泥浆倒出,钻孔清理干净后回填黄土并夯实,再慢慢向泥浆坑里注水,钻头小心翼翼地探入回填好黄土的孔内,最后加入火碱。1分钟、10分钟、半小时……钻孔处慢慢溢出稠浆,似乎越钻越费力气,而且没有下塌迹象,表明泥浆护壁已经形成!
“成功了!张工,我们成功了!”大家高兴地欢呼着!从第一次尝试到形成泥浆护壁,已经几个小时过去了,棘手的问题虽然解决,但离今天的目标任务还有一段距离。张福民领着大家继续剩余的工作,成孔、下钢筋笼、成桩、浇筑混凝土,现场的一切又步入了正轨……
